По проекту CASA-1000 в Кыргызстане идет строительство ЛЭП 500 кВ.
Как сообщила пресс-служба НЭСК,в общей сложности в Кыргызстане будет проложено 455 километров ЛЭП от ячейки 500 кВ, которая будет построена специально для этой ЛЭП на подстанции 500 кВ «Датка».
Оттуда линия протянется через Джалал-Абадскую, Ошскую и Баткенскую области до границы с Таджикистаном.
На сегодняшний день выполнены следующие строительные работы.

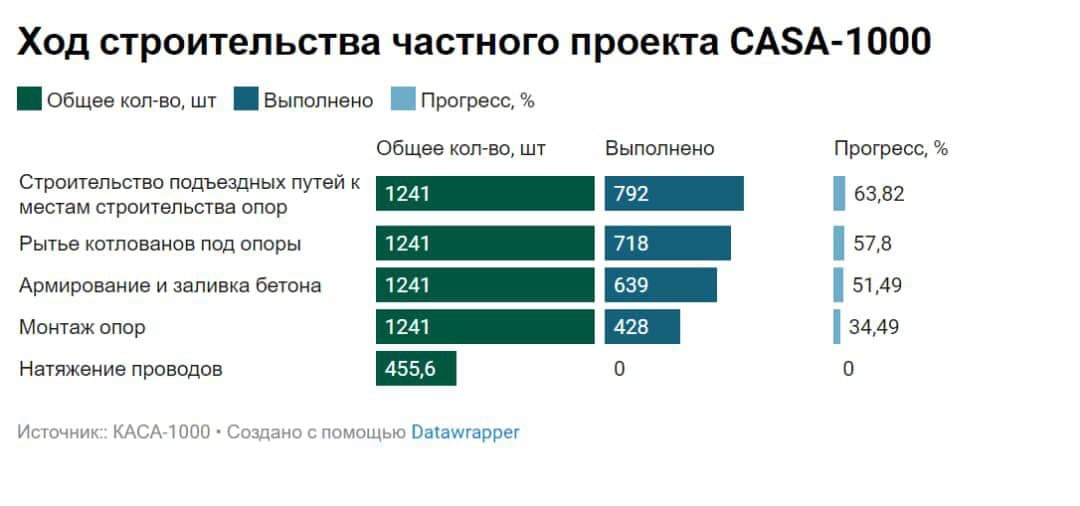

Строительство подъездных путей к местам строительства опор выполнено к 792 опорам (64 %), рытье котлованов под опоры – 718 (58 %), армирование и заливка бетона – 639 (52 %), монтаж опор – 428 (35 %). Всего по проекту будет построена 1 241 опора.
В настоящее время активная работа ведется в Баткенской, Ошской и Джалал-Абадской областях. В работе задействованы 84 единицы спецтехники и спецмашин, 44 единицы автотранспортных средств и 230 работников, из которых почти 70 % — местные жители.
Для мобилизации специалистов для возведения инфраструктурных объектов в указанных трех областях созданы шесть строительных баз.
Справка
CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан, Таджикистан с Афганистаном и Пакистаном и выработать механизмы для торговли электроэнергией в соответствии с международными стандартами. Завершение кыргызской части проекта ожидается к октябрю 2023 года.
