Как идет строительство CASA-1000 в Кыргызстане

16 мая 2022 14:11 1503 Barometr
Поделиться в:
ok

В рамках реализации проекта CASA-1000 в Кыргызстане идет строительство ЛЭП 500 кВ.  Об этом сообщила пресс-служба НЭСК.

В общей сложности в Кыргызстане будет проложено 455,6 километров ЛЭП от ячейки 500 кВ, которая будет построена специально для этой ЛЭП на подстанции 500 кВ «Датка», от которой линия протянется через Джалал-Абадскую, Ошскую и Баткенскую области до границы с Таджикистаном.

На сегодняшний день выполнены следующие строительные работы.

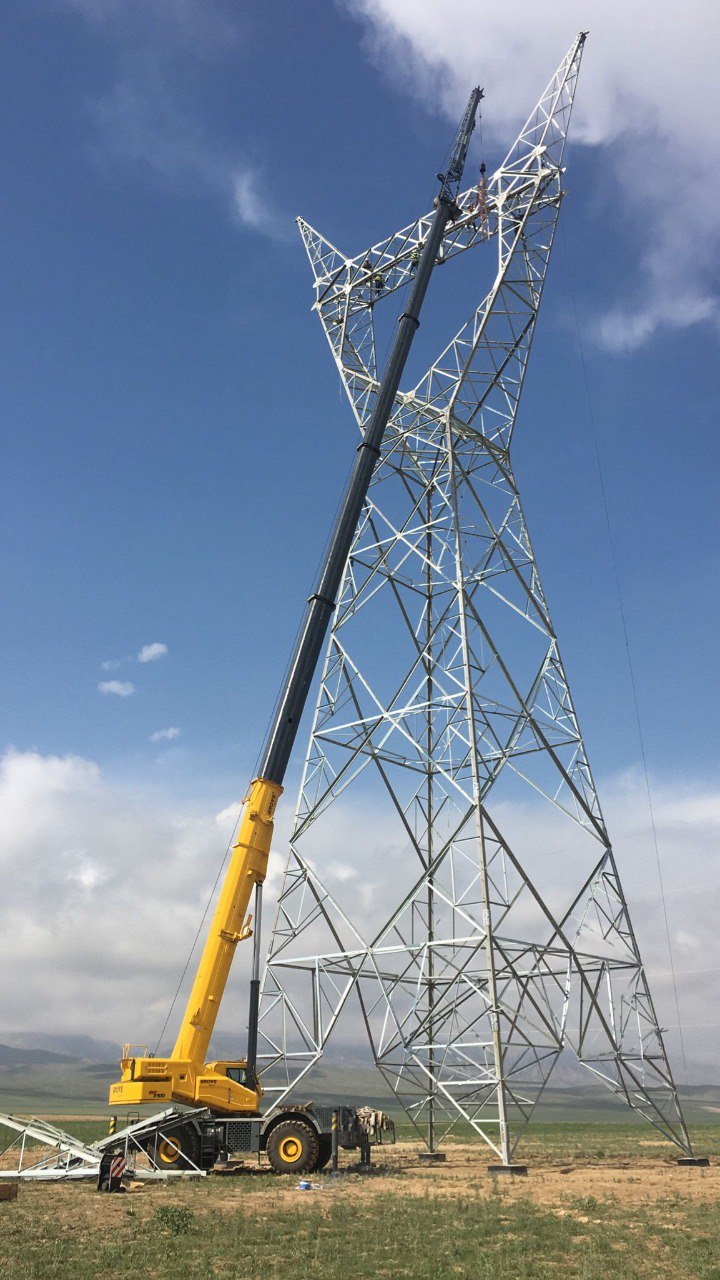

Строительство подъездных путей к местам строительства опор выполнено к 1006 опорам (81%), рытье котлованов под опоры – 927 (75%), армирование и заливка бетона – 824 (66%), монтаж опор – 487 (39%). Всего по проекту будет построено 1241 опор.

В настоящее время активная работа ведется в Баткенской, Ошской и Джалал-Абадской областях. В работе задействованы 150 единиц спецтехники, спецмашин, автотранспортных средств и 285 работников, из которых около 70% — местные жители.

Для мобилизации специалистов по возведению инфраструктурных объектов в указанных трех областях созданы 6 строительных баз.

Справка

 CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан, Таджикистан с Афганистаном и Пакистаном — и выработать механизмы для торговли электроэнергией в соответствии с международными стандартами.
