CASA-1000. Какие объекты построены в Кыргызстане
В Кыргызстане продолжается строительство ЛЭП 500 кВ проекта CASA-1000. Об этом сообщила пресс-служба компании "Национальная энергетическая сеть Кыргызстана".
В общей сложности в Кыргызстане будет проложено 455,6 километров ЛЭП от ячейки 500 кВ, которая будет построена специально для этой ЛЭП на подстанции 500 кВ «Датка», оттуда линия протянется через Джалал-Абадскую, Ошскую и Баткенскую области до границы с Таджикистаном.
Какие объекты уже построены:

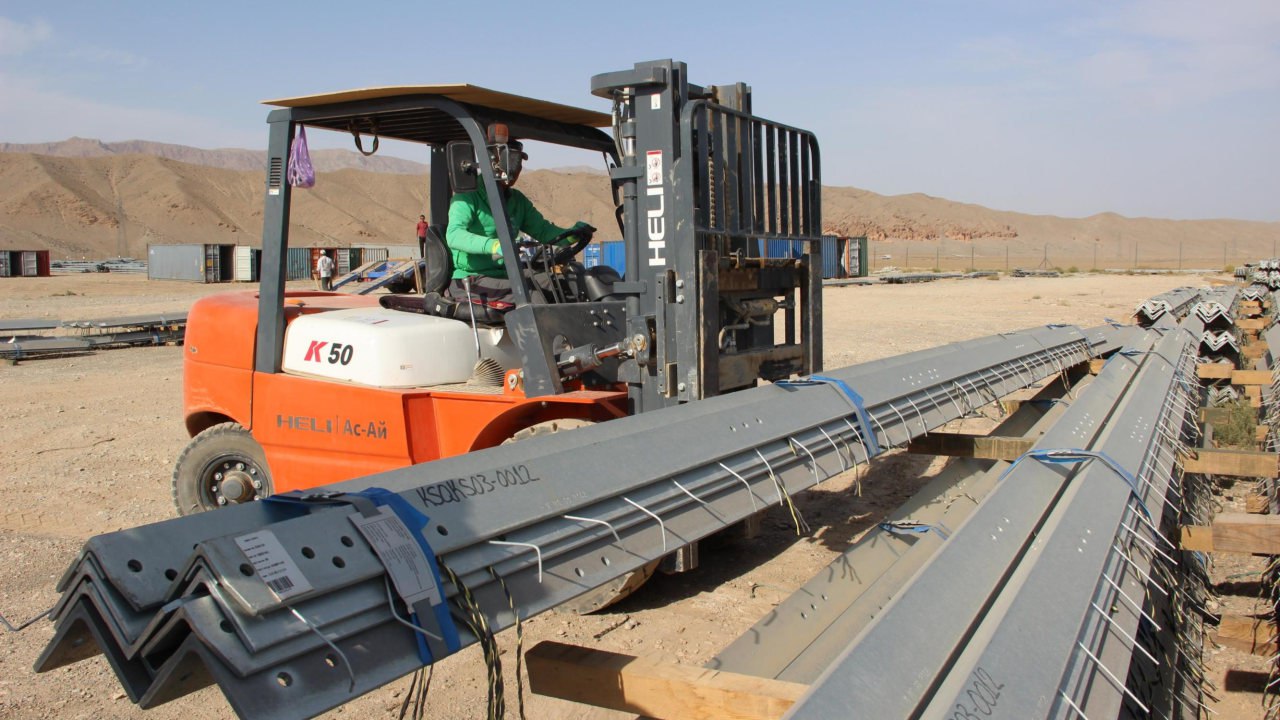

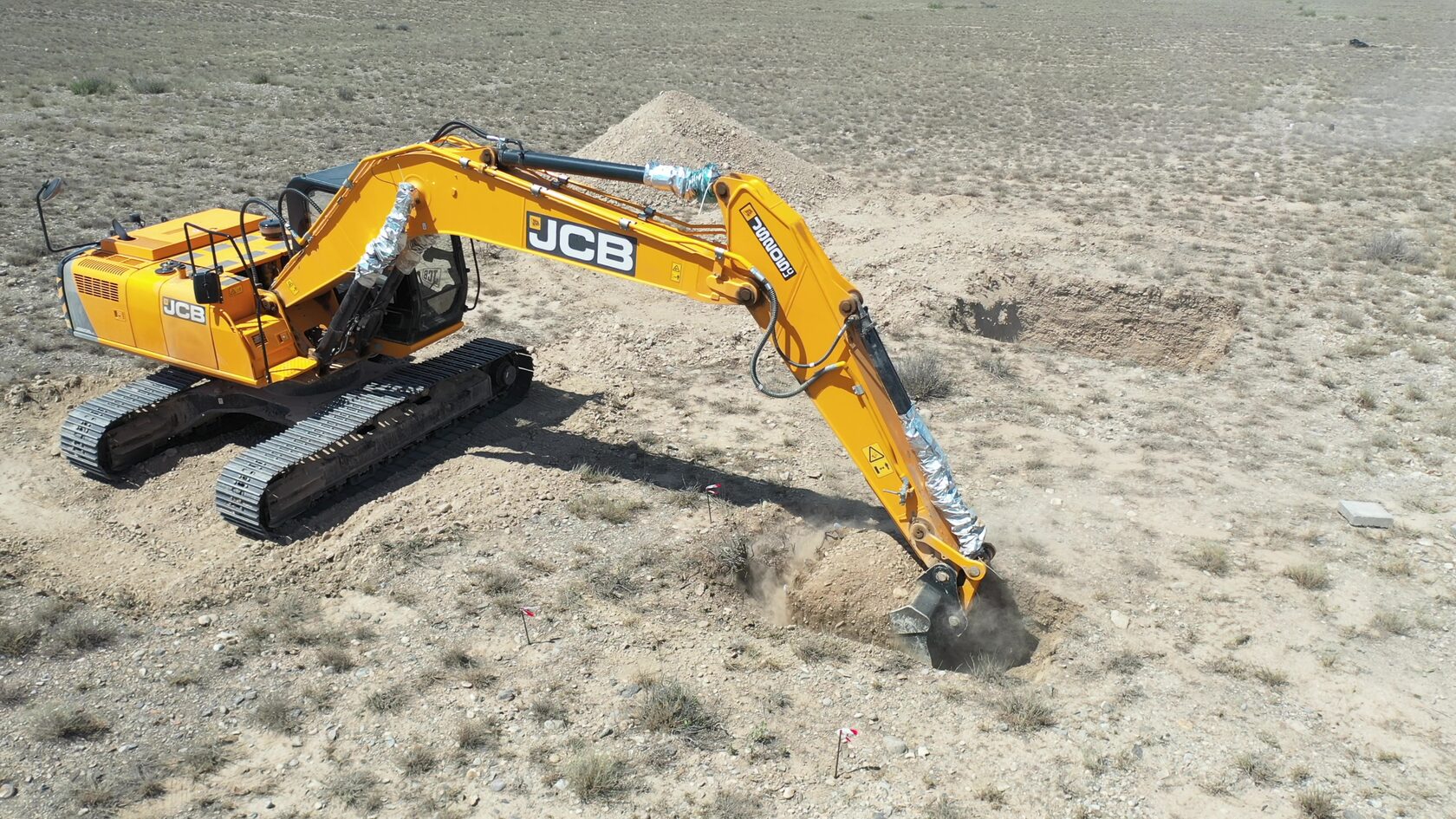

Строительство подъездных путей к местам строительства опор выполнено к 902 опорам (73%), рытье котлованов под опоры – 844 (68%), армирование и заливка бетона – 708 (57%), монтаж опор – 428 (35%). Всего по проекту будет построена 1241 опора.
Ведется активная работа в Баткенской, Ошской и Джалал-Абадской областях. Задействованы 84 единицы спецтехники и спецмашин, 44 единицы автотранспортных средств и 230 работников, из которых почти 70% — местные жители.
Для мобилизации специалистов по возведению инфраструктурных объектов в указанных трех областях созданы 6 строительных баз.
Справка
Проект CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан, Таджикистан с Афганистаном и Пакистаном – и выработать механизмы для торговли электроэнергией в соответствии с международными стандартами.
