CASA-1000. Как в Кыргызстане идет строительство ЛЭП 500 кВ

27 июня 2022 13:47 1382 Barometr
Поделиться в:
ok

В Кыргызстане продолжается строительство ЛЭП 500 кВ в рамках реализации проекта CASA-1000.

В пресс-службе ОАО «Национальная электрическая сеть Кыргызстана» сообщили о ходе строительства.

В общей сложности в Кыргызстане будет проложено 455,6 километров ЛЭП от ячейки 500 кВ, которая будет построена специально для этой ЛЭП на подстанции 500 кВ «Датка», от которой линия протянется через Джалал-Абадскую, Ошскую и Баткенскую области до границы с Таджикистаном.

На сегодняшний день выполнены следующие строительные работы.

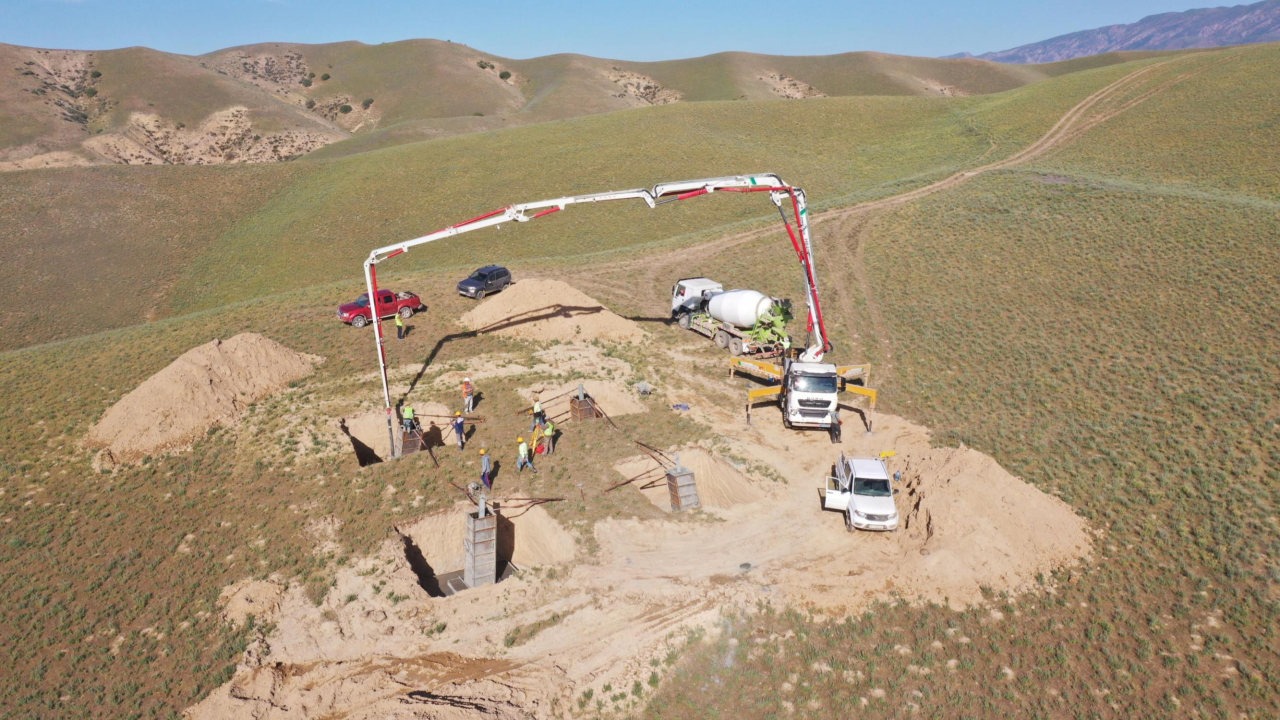

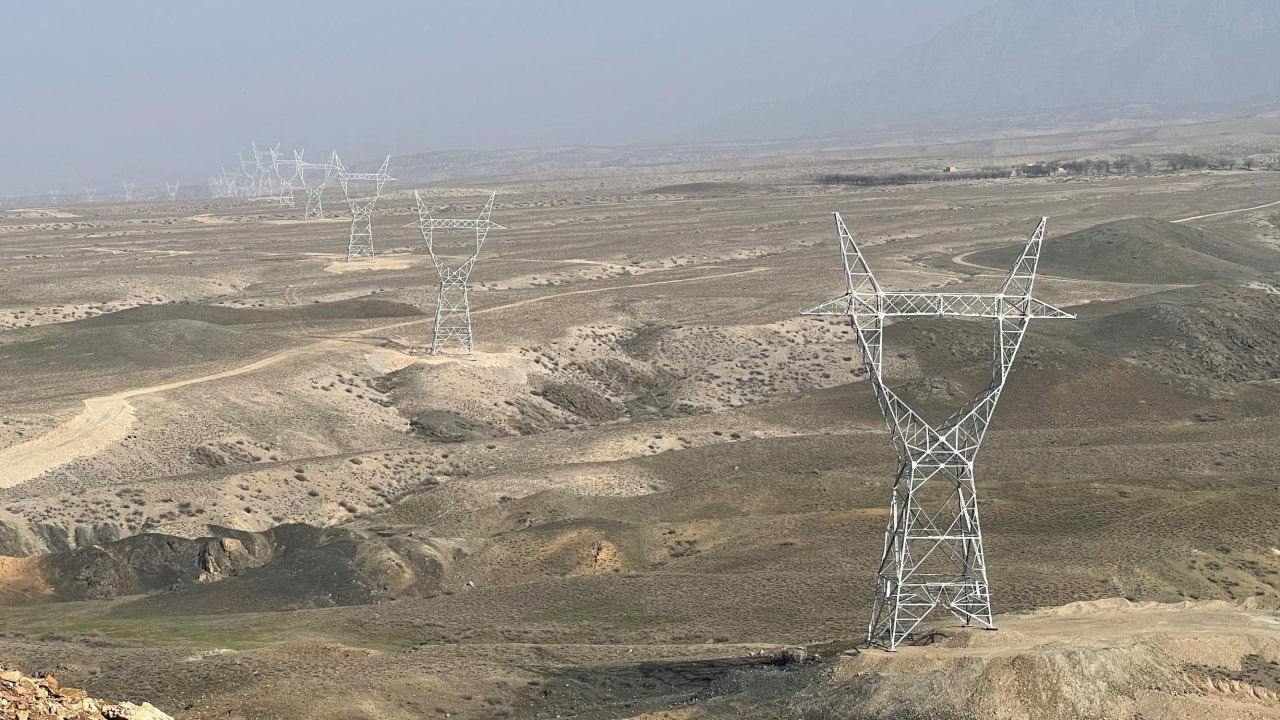

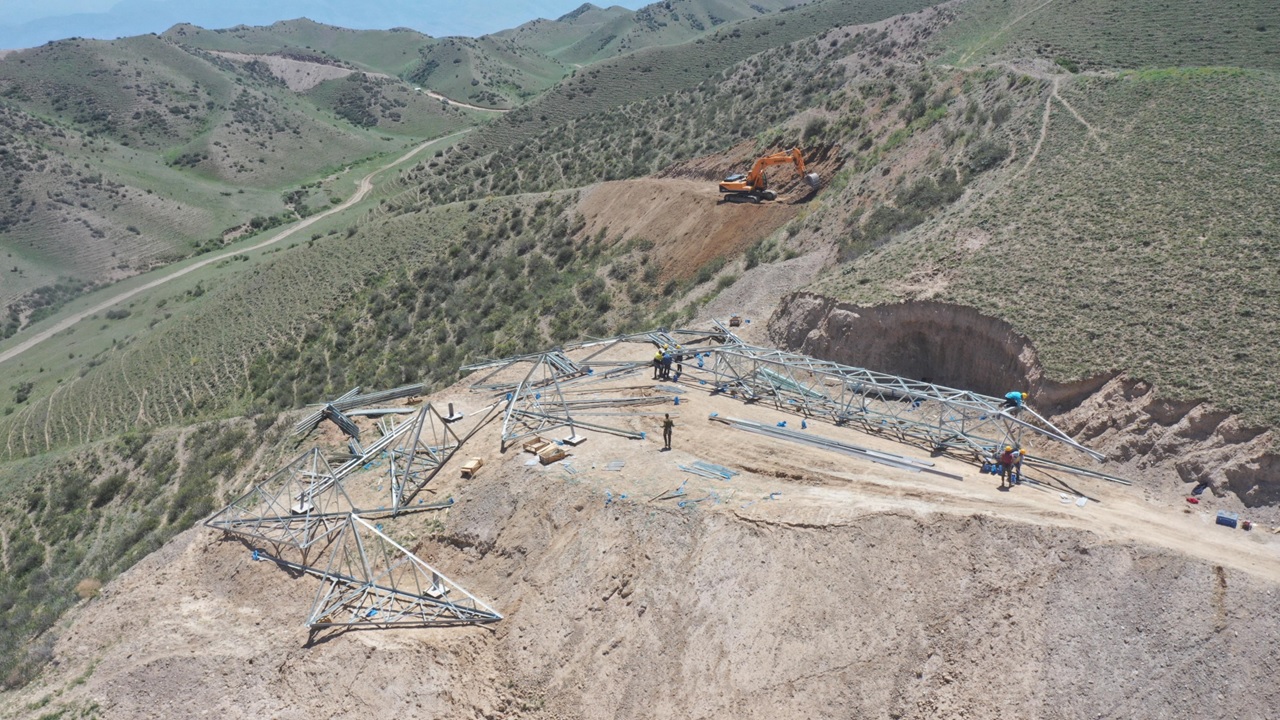

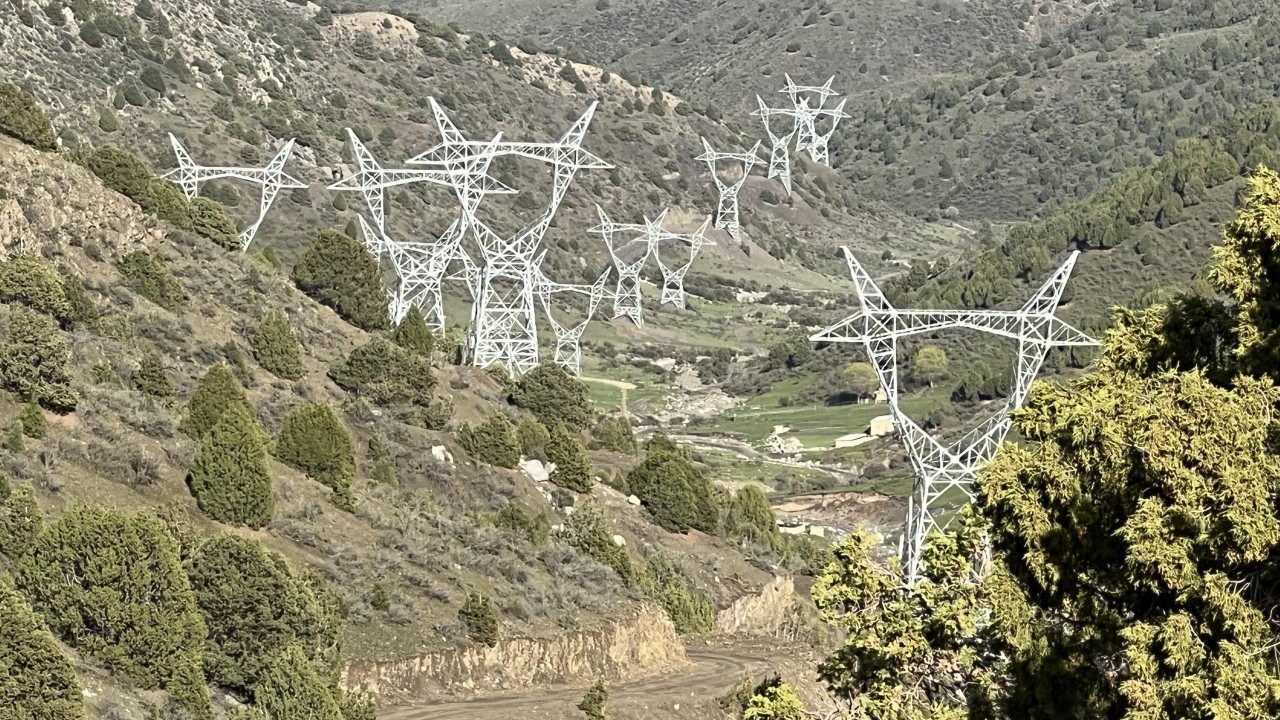

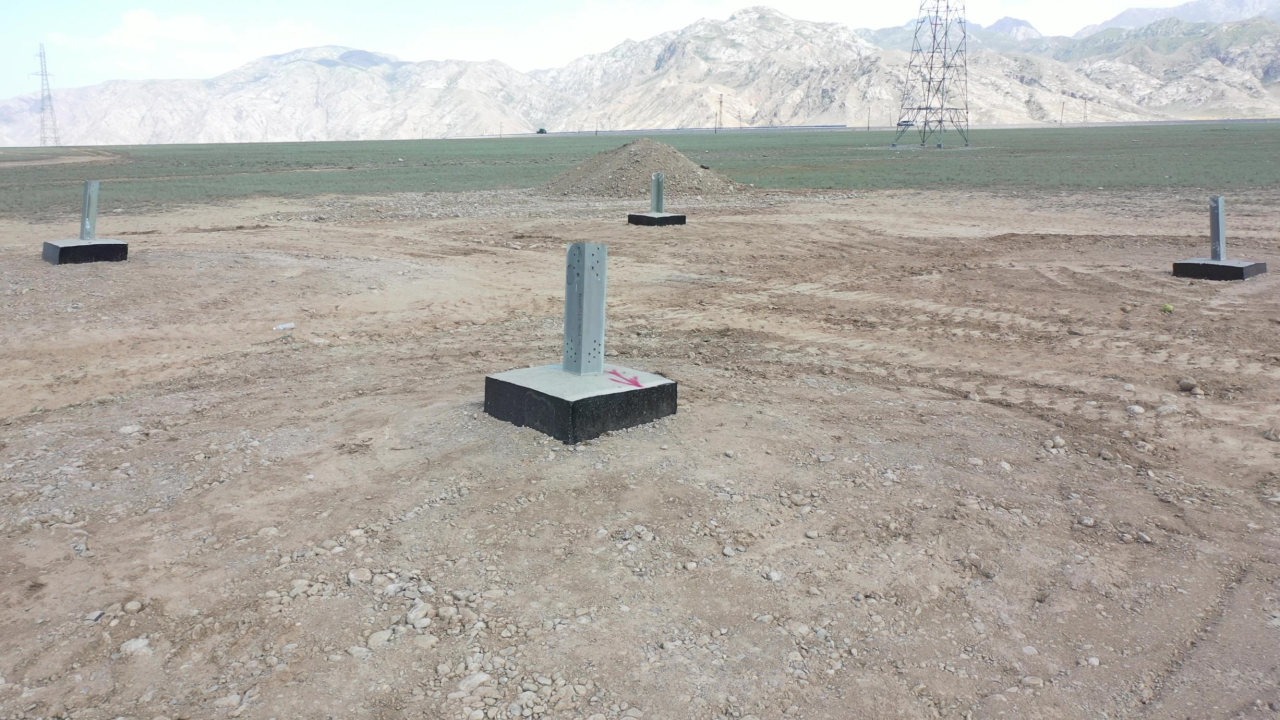

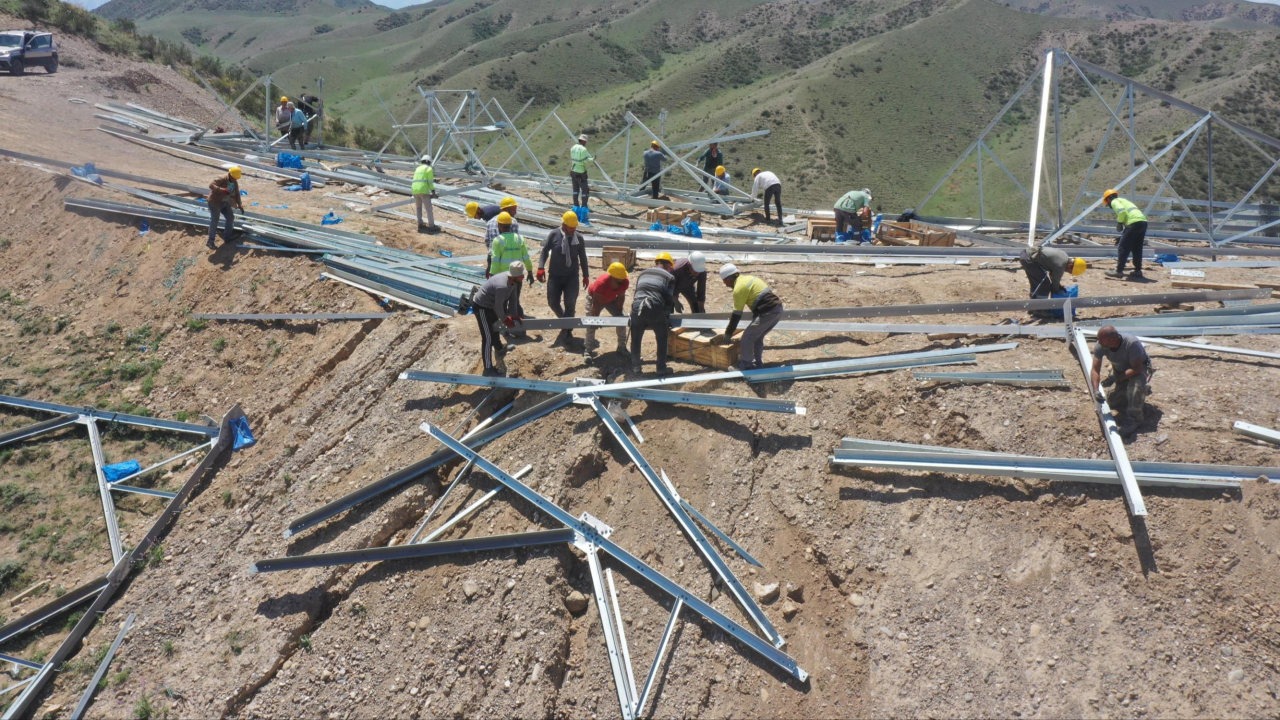

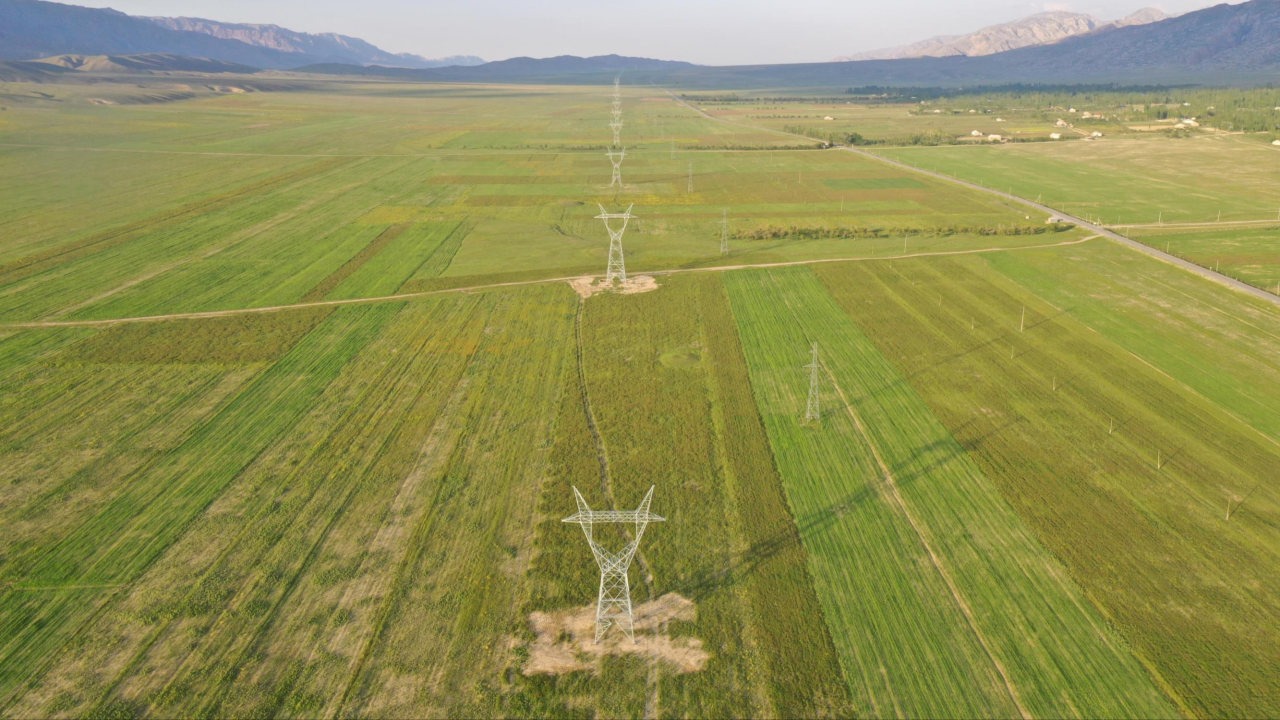

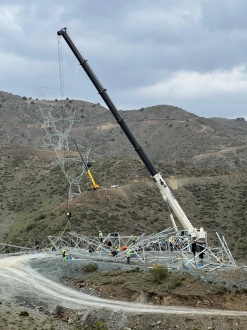

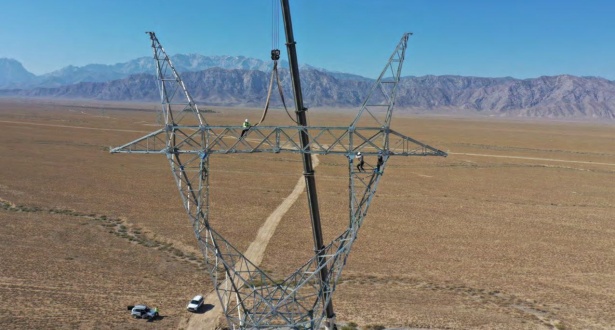

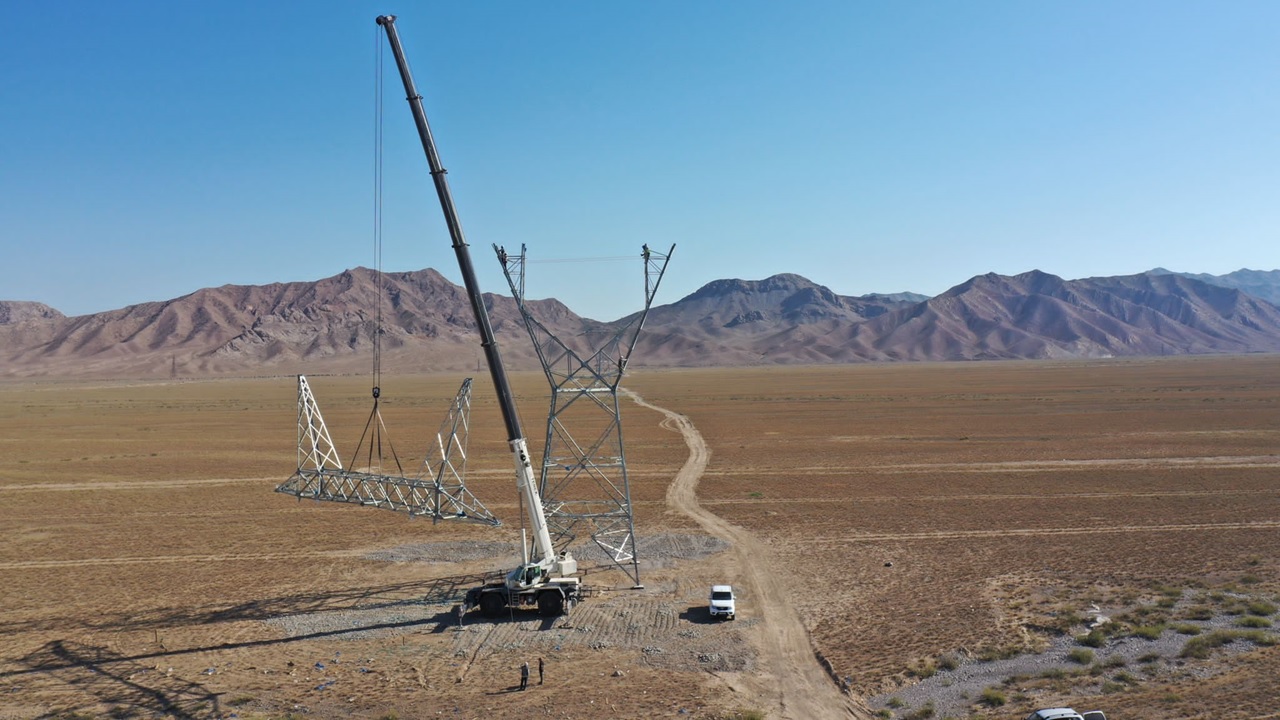

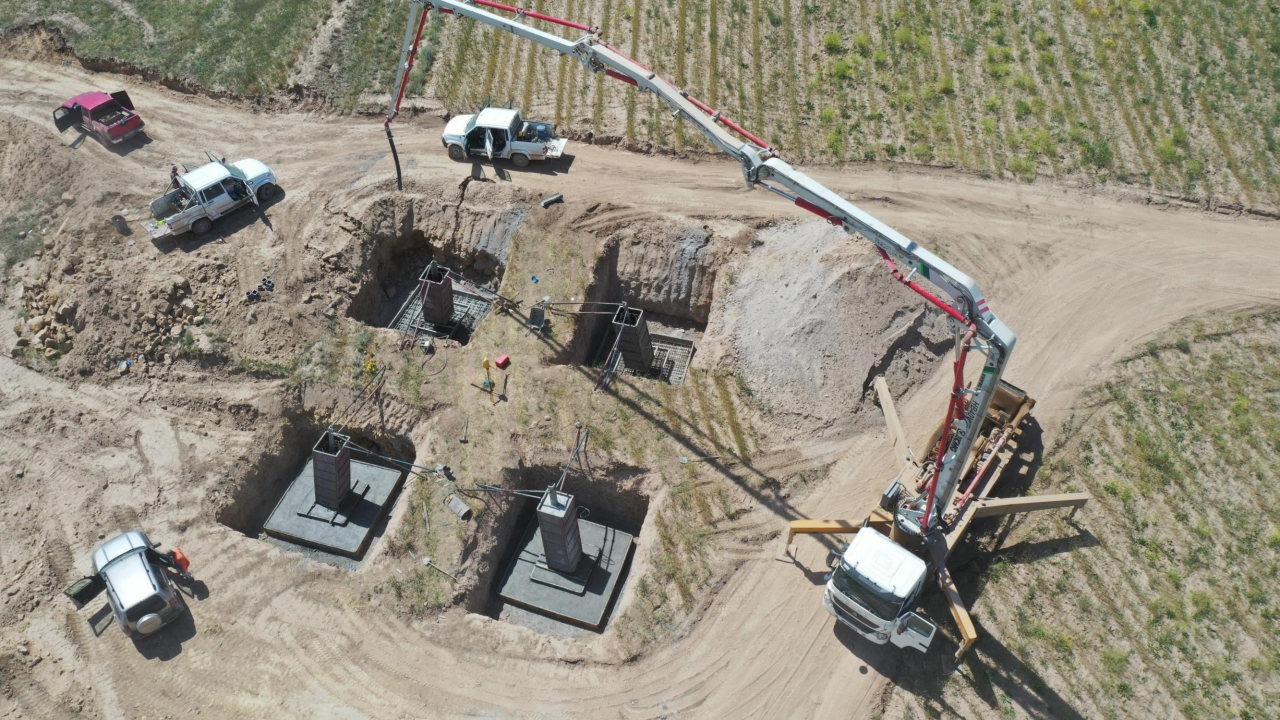

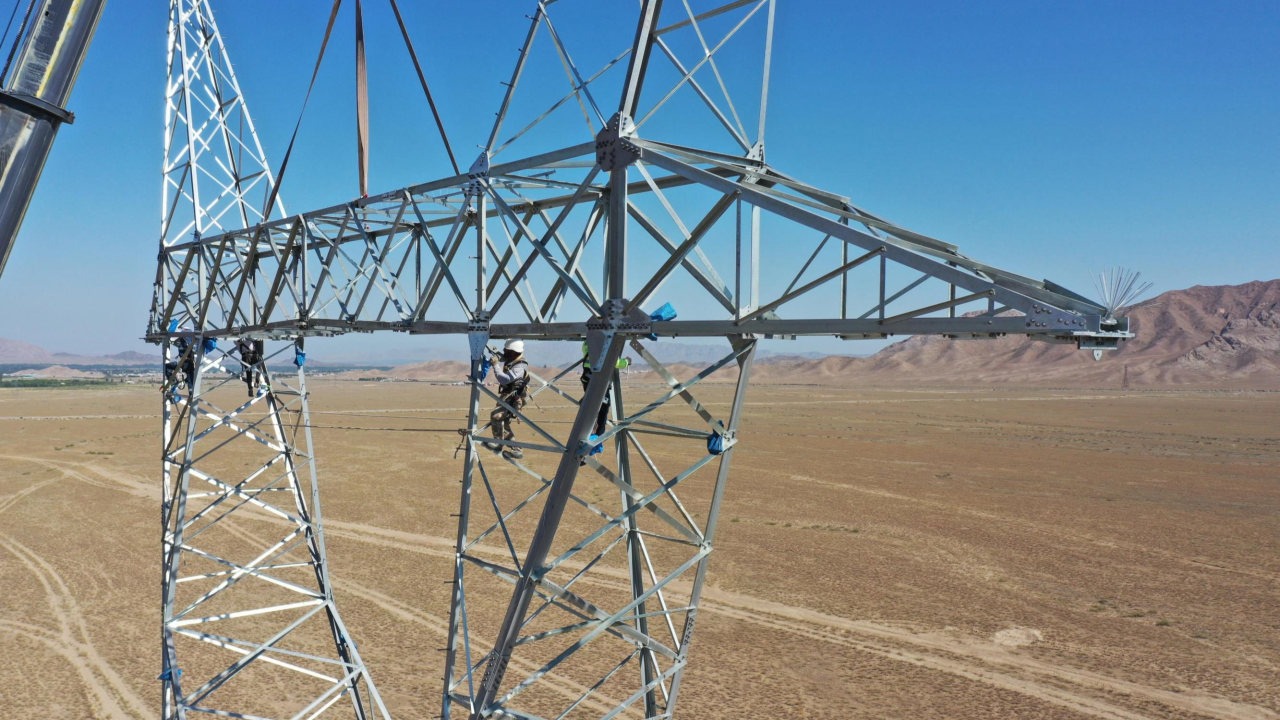

Строительство подъездных путей к местам строительства опор выполнено к 1094 опорам (88%), рытье котлованов под опоры – 1023 (82%), армирование и заливка бетона – 927 (75%), монтаж опор – 598 (48%). Всего по проекту будет построена 1241 опора.

В настоящее время активная работа ведется в Баткенской, Ошской и Джалал-Абадской областях.

В работе задействованы 150 единиц спецтехники, спецмашин, автотранспортных средств и 329 работников, из которых около 70% — местные жители.

Для мобилизации специалистов для возведения инфраструктурных объектов в указанных трех областях созданы 6 строительных баз.

Справка

CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан, Таджикистан с Афганистаном и Пакистаном и выработать механизмы для торговли электроэнергией в соответствии с международными стандартами.

Ссылка: https://barometr.kg/casa-1000-kak-idet-stroitelstvo-lep-500-kv



Добавить комментарий
